蚌埠文明網訊(融媒體記者 王立春 通訊員 朱瑩茹 文/圖) 6月26日晚10時許,隨著國網蚌埠供電公司運行人員最后一項程序操作完畢,蚌埠頭鋪220千伏新建變電站在歷時10個月的施工建設后順利啟動送電,比計劃工期提前4個月。

蚌埠頭鋪220千伏輸變電工程位于蚌埠市五河縣境內,2023年9月開工建設,新建主變壓器2臺,總?cè)萘繛?80兆伏安,新建220千伏線路4回,總長66.5公里的,本期配套110千伏線路8回,10千伏線路10回。
該站全面應用裝配式建筑物、混合氣體GIS設備、一鍵順控、預制倉式一體化輔助用房等模塊化建設技術,創新建成綠色低碳、數字智能、安全可靠的新型變電站。

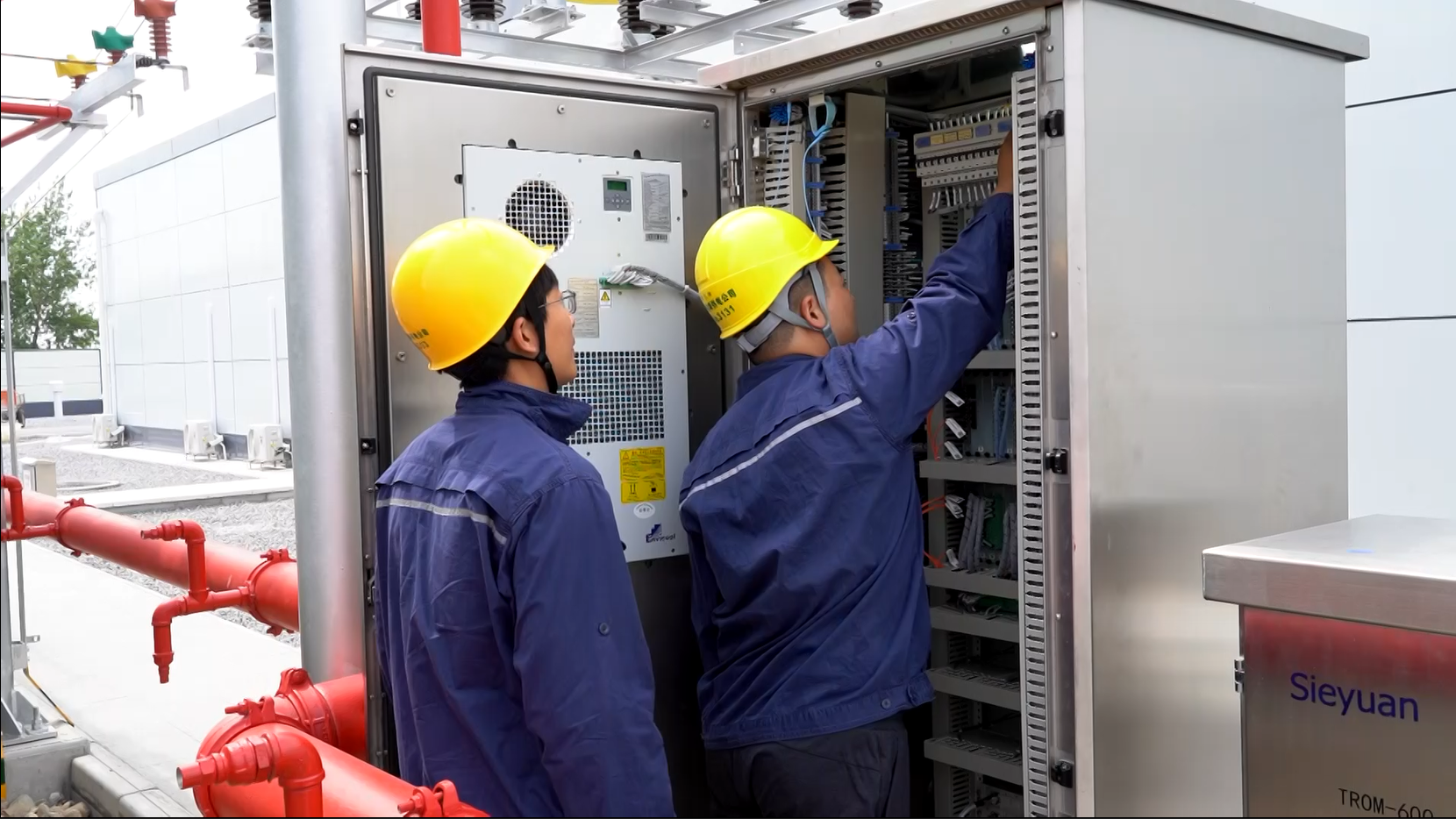

“我們?cè)谌斓臅r(shí)間內,完成二次設備倉4條220線路,3條母線和兩套母線保護裝置的調試驗收工作,確保變電站順利按時送電。”國網蚌埠供電公司建設部班組長安邦介紹。
為全面加快迎峰度夏重點電網工程建設,今年以來,國網蚌埠供電公司把扛牢電力保供作為首要責任,趕工期、保進度、提質量,跑出電網建設“加速度”。

據悉,蚌埠頭鋪220千伏輸變電工程的建成投產將有效滿足五河縣紡織產業園、自行車產業園及食品產業園的生產用電需求,緩解110千伏五河變、創業變、黃橋變等周?chē)冸娬镜膲毫?,滿足迎峰度夏期間用電需求,有效保障地區電網安全穩定運行。
